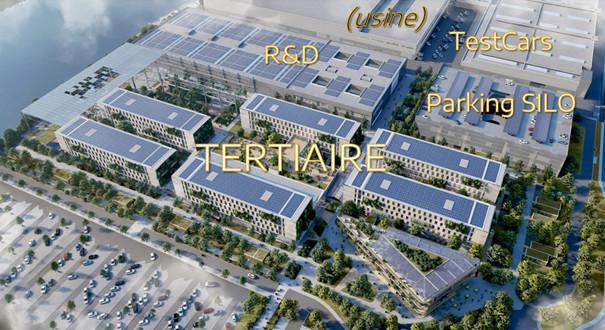

Point d'avancée des travaux sur le GrEEn Campus :
- La structure du pavillon des sports est en cours.
- La verrière est en cours, les vitres sont sur le point d'être posées. Côté Social condenser (coeur de site)
- Les enrobés sont terminés en grande majorité.
- Bâtiment Test Cars, une arrivée de collaborateurs cette semaine (S37). Les barrières de cloisonnement sont décalées au fur et à mesure dans le bâtiment pour sécuriser les espaces de travail déjà ouverts.
- Bâtiment Test Cars, soucis de fuite avec les dernières précipitations.
Des éléments pour l'étanchéité des bâtiments sont manquants. Non remis certainement durant les travaux.
- Chantier porte de Poissy. Enrobés, guérite, zone de retournement des camions et d'attente en cours.
- Création du parking visiteur. Zone qui permettra de désengorger l'entrée de Poissy et éviter des problématiques au rond-point.
- Depuis le 9/08 sur Vélizy, les bâtiments vendus sont disponibles. Tous les moyens et machines sont stockées sur le CAMPUS. Disponibilité des bâtiments et date officielle le 30/09/2024.
- Enormes soucis de récupération des fluides et produits pour recyclage sur le site de Vélizy.
Il n'y a pas d'impact sur le prix de vente des bâtiments de Vélizy dans l'objectif de l'auto financement du projet. Contrairement à ce qui circule dans la presse.
Plan de communication de l'empoyee journey :
Comm déjà réalisées et proposée en instance par la communication du site.
Articles dans le Hub
Show-room
Le Belvédère
La Zone test
Proposition de communication :
E-mailings : communication poussée.
Articles the Hub
Vidéos
Proposition de vidéo : pour revoir les basiques.
Ajouter une communication des noms des bâtiments encore en cours de décision.
Les noms de rues sont définies : pour un aspect grEEn, noms d'arbres et de végétaux.
Proposition de page dédiée sur le HUB.
Avec détails de l'avancée du projet, sélection de son bâtiment, fiches pratiques des employee journey (journée type du collaborateur)
Relance sur les plannings de roulement des équipes. Le problème est que le NEA à été basé sur 4 jours et non 5 dans les directions. Le roulement doit être basé sur 5 jours. Les implantations et macro zoning ont été basées sur ce principe.
