GrEEn Campus : Visite R&D / Test Cars du 17 octobre 2024


La visite a débuté sur le bâtiment Test-Cars :

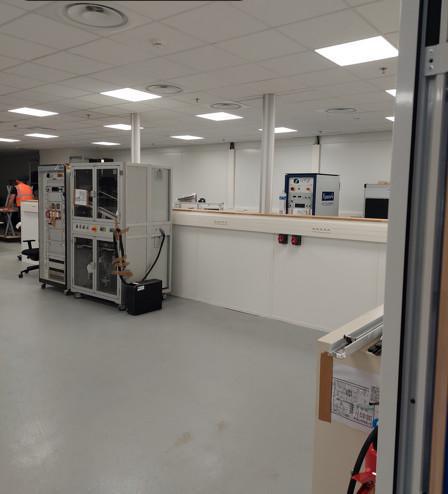

Pour le moment aucuns bancs ne sont livrés mais les travaux avancent à grands pas.

Premières réceptions des bancs mi-novembre

  • Le service courrier est finalisé, non livré et doit recevoir un faux plafond de manière à préserver la chaleur et supprimer l'aspect industriel de la zone.
  • Dans la zone cafet, protection des vidanges de sprinkler demandée. Travaux non réalisés mais demande prise en compte
  • Les structures métalliques de fixation des RIA (Robinet Incendie Armé) sont parfois coupantes, demande de protections. Travaux non réalisés mais demande prise en compte
  • RIA dépassant dans les allées : Une housse de protection à envisager.



La visite a débuté sur le bâtiment Test-Cars :

Pour le moment aucuns bancs ne sont livrés mais les travaux avancent à grands pas.

Premières réceptions des bancs mi-novembre



  • Le service courrier est finalisé, non livré et doit recevoir un faux plafond de manière à préserver la chaleur et supprimer l'aspect industriel de la zone.
  • Dans la zone cafet, protection des vidanges de sprinkler demandée. Travaux non réalisés mais demande prise en compte
  • Les structures métalliques de fixation des RIA (Robinet Incendie Armé) sont parfois coupantes, demande de protections. Travaux non réalisés mais demande prise en compte
  • RIA dépassant dans les allées : Une housse de protection à envisager.


  • Constat de fuites lors des précédentes visites sur le toit du bâtiment : l'étanchéité va être en partie refaite sur les zones critiques. (fuite le long de parois dans les zones sensibles)
  • Le parking confidentiel est également concerné lors de fortes précipitations : en cours de résolution



Bâtiment R&D :

  • La façade du bâtiment est terminée, mais nécessite encore de petits travaux.



Arrivée dans l'atrium terminé



La zone cafet à côté de l'atrium est également terminée.

  • Les sèche-mains sont toujours trop proches derrière les portes des sanitaires, risque de  se cogner. Demande de décaler les appareils.
  • Les têtes de purges de sprinkler dans la zone tertiaire ne sont pas protégées. Trouver un système de protection.


Tablettes sur les murets de séparation des espaces dans la zone BHIL non lisses pouvant être blessantes.



  •  Vis de fixation au sol des parois de séparation dans le couloir de sortie de la zone tertiaire vers la zone R&D

Mise en place de caches demandée.

  • Le local d'arrivée du système de sprinklage a été sécurisé par une porte, qui reste ouverte et ne le devrait pas. De plus le système d'évacuation du bac de rétention n'est toujours pas mis en place et risque de déborder sous peu de temps.
  • Des patères ont été demandées dans toutes les cabines sanitaires.
  • Des fuites subsistent également le long de poteaux dans les espaces du bâtiment R&D y compris dans la zone tertiaire.

Constat de fuite prés de bancs d'essai, ordinateurs et autre matériel couteux qui pourraient retarder certains projets.

  • Plus de problèmes de pigeons dans la zone R&D. Les volatiles, en grand nombre, avaient élu domicile dans la zone. Des appareils à ultrason ont été installés.
  • Beaucoup moins de bruit liés aux travaux des bancs encore en cours de mise en place, et moins de poussière également pour les salariés déjà en poste dans le bâtiment.

Prochaine réunion de la CSSCT le 21/11/2024
